建築線要退多少?特登業者必讀的土地使用計畫懶人包!
用地變更由四大項目組成,分別是「基本資料」、「廠地及鄰近環境概況」、「土地使用計畫」,以及「營運管理計畫」。還沒有看過「基本資料」和「廠地及鄰近環境概況」的你可以點進這裡看看。今天這篇文章將會以「土地使用計畫」為主,土地使用計畫基本上有三大關卡,分別是「建築線」、「隔離綠帶」以及「建蔽率和容積率」,是否已經感覺到頭昏腦脹了呢?別擔心,就讓我們一一拆解,從建築線開始了解吧!
在土地使用計畫中,建築線是取得建築執照的先決條件,依《建築法》規定,建築基地若是沒有鄰接指定建築者的話,是不可以進行施工的,也因此,建築線的設置會對於土地使用計畫造成直接影響,必須要好好設計才行。
一、建築線是什麼?
簡單來說,建築線便是政府主管機關透過法律所指定的「建築物可以蓋到哪裡」的一條界線,和地籍線不同,而是界定私有建築基地和公眾通行道路或空間的分界。在土地使用計畫中,建築線是取得建築執照的先決條件,依《建築法》規定,建築基地若是沒有鄰接指定建築者的話,是不可以進行施工的,也因此,建築線的設置會對於土地使用計畫造成直接影響,必須要好好設計才行。
二、特登工廠的建築線
(一) 標準道路邊界
對特定工廠登記的業者而言,首先需確認自己的廠區聯外道路寬度是否有符合8公尺的工業標準。此一標準是根據大型運輸車輛能否順利出入和滿足消防救災的需求。
- 已達或超過8公尺:業者可以直接向主管機關申請指定已公告道路之境界線為建築線,也就是所謂的「指定建築線」。
- 不足8公尺:如若不足8公尺,業者則需要於自身的建築基地範圍內做出「自行退縮」,將道路寬度補足至8公尺。

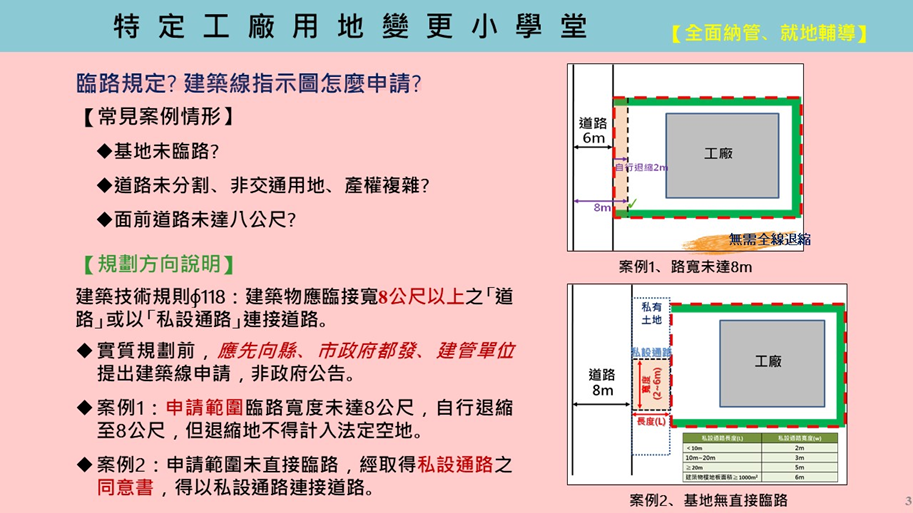

圖片資料來源:經濟部產業發展署
(二) 非標準道路邊界
- 現有巷道認定(如老舊巷道):如果建築基地鄰接的是巷道,可以直接向當地公所申請證明,將其邊界線視為建築線。
注意!即使認定成功,依舊要遵循特定工廠登記所要求的道路寬度8公尺,所以,假使巷道的寬度不足,一樣要在自家土地上實施退縮,將道路寬度補齊至8公尺的標準。
- 水溝與排水系統(如路邊水溝):如果道路邊緣有排水溝渠,建築線的位置就不會單純已水溝邊緣為界線,必須要先申請指定建築線,待主管機關至現場勘測後再行判定。通常來說,建築線會劃定在將水溝納入考量的退縮範圍之後,確保水溝可以被妥善維護。
- 防汛道路(如河邊便道):原則上是不能用來當作指定建築線的,建議重新規劃廠區的其他連外道路。
三、建築線的申請應備文件
視各縣市主管機關規定,申請建築線需要檢附的文件也會有所不同,以下將依臺中市為例說明。通常來說,機關會要求業者提供三個月內核發的正本,需注意,若於核准後的三個月內未繳納規費或是領取副本,案件就會失效,需要重新申請建築線的指定。
- 都市計畫圖-核定版(若位於都市計畫內)、行政區域圖-官方版(若位於都市計畫外)
- 現況測量成果圖(申請建築基地鄰接現有巷道、公路、排水溝)
- 樁位測量成果圖(申請基地鄰接未開闢都市計畫道路)
- 現有巷道及公路需附照片
- 地籍圖正本或網路申請之電子謄本
- 其他相關附件(例如:公文、文件)
四、結語
為了有效推進土地使用計畫的申請,我們建議業者在正式進入提交流程前,旋即確認聯外道路是否可以達到8公尺,並且釐清任何複雜邊界(如水溝、畸零地)或非標準通路(如防汛道路)的可行性,確保地籍套繪圖和實測圖能夠精準繪製,避免審查延宕。
最後一哩路,昶鑫陪你,不清楚該如何測量建築線、繪製地籍套繪圖?別擔心,漫漫長路,從特定工廠登記成為一般工廠就在一瞬,最後這一哩路,由昶鑫來陪伴你。有任何建築線相關問題,別猶豫,馬上點擊下方按鈕和我們取得聯繫!
延伸閱讀:特登工廠用地計畫的八大文件,你準備好了嗎?
